La DPH adjudica más de 1 millón de euros en obras de emergencia a causa de las fuertes y continuas lluvias
Imagen: La DPH adjudica más de 1 millón de euros en obras de emergencia a causa... 19-07-2018 La Diputación

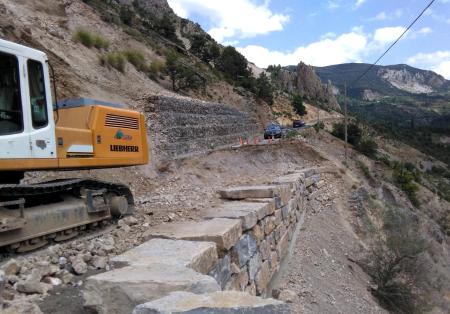

A día de hoy una de las actuaciones más importantes se está llevando a cabo en el acceso de Sin y Serveto que ha obligado a cortar la circulación tras el hundimiento de un muro. A partir del próximo viernes está previsto abrir un paso provisional mientras se terminan las obras en un plazo aproximado de diez días.

Más de 15 actuaciones en otros tantos municipios se han realizando de forma simultánea en diferentes accesos de la provincia que han quedado dañados por el temporal sufrido en los últimos meses en la provincia.

En el Pleno de la Diputación Provincial se ha dado cuenta hoy de la última obra de emergencia que se está llevando a cabo en el acceso a Sin y Serveto, en el Sobrarbe, donde se ha hundido el muro de contención que ha dejado sin la vía principal de entrada a los vecinos de estas pequeñas poblaciones. Con esta son ya más de 15 las actuaciones que ha adjudicado la Diputación de Huesca para reparar los numerosos destrozos a causa de las intensas lluvias sufridas en la provincial y cuya inversión, tal como ha adelantado el diputado de Obras, Joaquín Monesma, asciende hasta el momento a 1.053.800 euros.

Las que ya se han realizado o están en ejecución se refieren a afecciones en accesos locales y de titularidad provincial en otros tantos municipios, entre los que se encuentran Sabiñánigo, Benabarre, Benasque, Canal de Berdún, Graus, Naval, Bárcabo, Las Peñas de Riglos, Bielsa, Laspaúles, Torrelaribera, Bonansa, Arén, Beranuy, Chía, Tella-Sin y Plan. En estos dos últimos centran los esfuerzos a día de hoy para poder abrir a partir del viernes un paso provisional a las localidades de Sin y Serveto que en este momento solo tienen como opción la pista entre Gistaín y Serveto que también arregló hace pocos meses la DPH.

A este respecto, el responsable provincial de Obras, Joaquín Monesma, ha detallado que en diez días está previsto acabar con estos trabajos para construir un muro de escollera y la reposición del firme en unos 200 metros que, como señala, "están resultando complicados por la orografía del terreno con mucha pendiente y nos hemos obligados a realizar un micropilotaje para contar con terreno estable donde poder cimentar". A 181.500 euros ascienden estos trabajos que realiza ya la empresa Santiago Angulo SL que ha tenido que perforar hasta 15 metros para disponer sobre columnas a modo de apoyo la losa de hormigon de armado sobre  la que se trabaje. Para ello se ha trabajado durante el último fin de semana y se están doblando horas de trabajo "con la mira puesta en que se pueda permitir el paso de vehículos", añade Monesma.

Por el coste y las consecuencias mientras se desarrollan las obras es una de las más destacadas, junto a las llevadas a cabo el pasado mes de junio en el tramo de la carretera HU-V-9401, entre Torre la Ribera y Villacarli, que había quedado sepultado por un desprendimiento de la ladera. En las últimas semanas también se ha finalizado la reparación del desprendimiento en el acceso municipal desde la A-139 hasta el inicio de la A-2611 desde Bielsa al parador de Pineta por un importe de 60.000 euros y ejecutado por Excavaciones ACB y se están estabilizando unos taludes en la carretera de acceso a Cirés. Hoy los técnicos de Obras también han acudido al municipio de Beranuy donde habrá que actuar en el acceso a Morens donde se ha deslizado media carretera en un tramo de 30 metros.

En estos últimos meses se han realizado otras obras de emergencia en el acceso a Acumuer, se ha reparado el puente sobre el río Cajigar en el tramo Ciscar-Antenza y los daños por desbordamiento del barranco en Martes. También se ha tenido que actuar de urgencia ante los  desprendimientos que se produjeron en la HU-V-6441 de acceso Panillo, en la de Naval a Suelves  y en la HU-V-6414 a Anciles, se ha solventado el hundimiento de la plataforma para acceder a Villalangua, el deslizamiento de la ladera en Cornudella y se ha estabilizado el terreno en la vía de Ardanué a Llagunas con inversiones que van desde los 20.000 euros a cerca de 200.000 euros.
